運用段階では、施工段階で作ったBIMモデルから「維持管理BIM」を作成した。現在、維持管理BIMデータを活用した「FM管理システム」を試行している。
2-1.維持管理BIMの作成

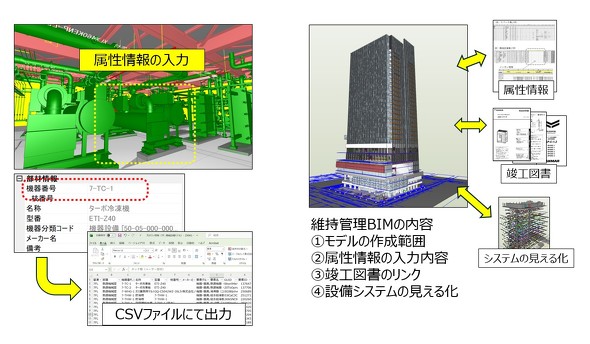

維持管理BIMの作成に当たって、施工段階で“設備機器の機器番号を属性情報へ入力”した。他の属性情報の入力も検討したが、最終決定しない限り確定情報とならないため、必要最低限の“機器番号の入力”までとした。また、機器番号を入力しておくことでBIMデータからCSV出力が可能となり、Excelで編集するときに紐(ひも)づける“キー”と位置付けた。
竣工3カ月前からは、実際に管理運営を行う会社と隔週で打合せを重ねた。主に協議した内容は、1.モデルの作成範囲、2.属性情報の入力内容、3.竣工図書のハイパーリンク先、4.設備システムの見える化などだ。また、ビル本体の取扱説明会の前に、施工BIMモデルを用いて設備主要機器の設置場所や内容を説明し、現地を見るときの理解を深められるようにも配慮した。

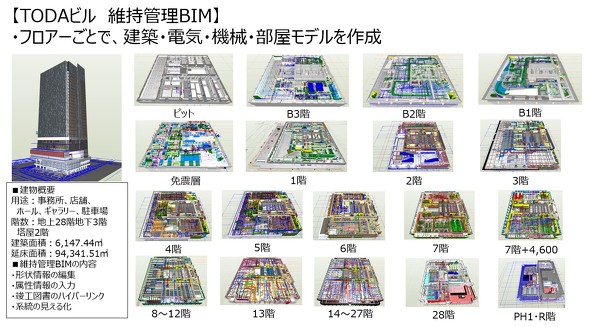

作成期間は、竣工図(2D図)の作成と竣工図書のとりまとめが完了した2025年4月から10月までの半年間だった。BIMモデルは1棟丸ごと作成するとデータ容量が非常に大きくなるため、フロアーごとに作成。建築、電気、機械、部屋の各モデルを作成し、建築モデルは簡易モデルを作成したが、電気・機械モデルはほぼ施工BIMモデルとした。これは管理会社との打合せにより、「配管、ダクト、ケーブルラック、バルブなどは全てあった方がよい」と要望されたためだ。最後に、BIM操作の取扱説明書を作成し、取扱説明会で管理会社と維持管理BIMの共有を図った。

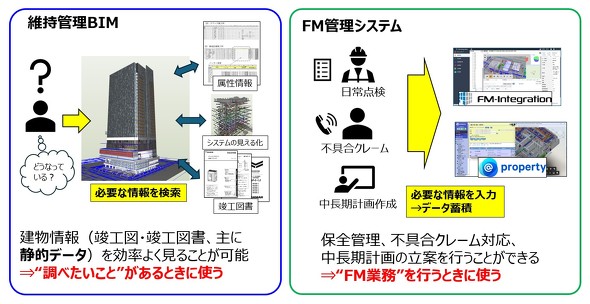

2-2.FM管理システムでの活用

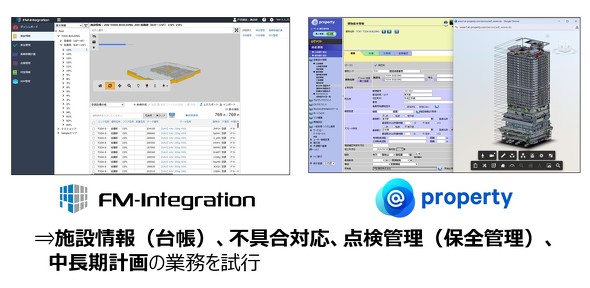

作成した維持管理BIMのデータを基に、管理会社を交えてFM管理システムの活用も実施している。FM管理システムは、FMシステムの「FM-Integration」とプロパティデータバンクの「@property」を使用。FM管理システムへ維持管理BIMの取り込む際の作業した内容を下表にまとめた。FM管理システムは、2026年2月から試行している。
| 項目 | 内容 | 備考 |
|---|---|---|
| BIMデータファイルの変換 | FM管理システムでは取り込みファイルの形式が決まっているので、BIMデータのファイル変換を行った | 変換ファイルを確認する |
| BIMとFM管理システムの紐づけ | BIMとFM管理システムの紐づけができるように、BIMの属性情報にIDの入力を実施した | |
| BIMデータ容量の軽量化 | FM管理システム取り込みにおいて、BIMデータの容量制限があったため、BIMデータの軽量化を行った。建築モデルは再作図、設備モデルはダクトなどの削除を行って対応した | |
| Excelで台帳を作成 | FM管理システムに入力する内容の一部をExcelで台帳として作成した | |
維持管理BIMとFM管理システムの使い分けは、下記のように考えている。
ここまで、TODAビルでのライフサイクルにおけるBIM活用の事例について述べてきた。今後の課題として、維持管理BIMの更新をどのように運営していくかが挙げられる。更新頻度、更新後のFM管理システムへの再取り込みなどの方法を検討していく予定だ。維持管理DXとして、ここで紹介したBIMやFM管理システムを活用し、実際の使用者からの意見をフィードバックしながら運用を進めていく。将来は、BIMとCCDFセンシングを連携させ、“デジタルツイン”も構築したいと構想している。
BIM×FMで本格化する建設生産プロセス変革(11):なぜ「維持管理BIM」が定着しないのか BIM×クラウドと“業務フロー”視点の導入術【BIM×FM第11回】
BIM×FMで本格化する建設生産プロセス変革(10):発注者のBIM普及には何が必要か? BIM×FMの本質は「業務フローの改善」【BIM×FM第10回】
BIM×FMで本格化する建設生産プロセス変革(9):ビルメンメンテナンスサービスからみたBIMの可能性【BIM×FM第9回】
ファシリティマネジメント フォーラム 2025:青森県の長寿命化事例に学ぶ、既存建物に新たな価値の息吹を与えるFM極意
ファシリティマネジメント フォーラム 2025:東京都庁が首都機能を止めずに大規模改修 省エネ化も達成した日本設計のFM手腕
FM:NTT都市開発の複数オフィスビルで、AI活用の警備システム「asilla」導入
ファシリティマネジメント フォーラム 2025:維持管理でもBIM活用が本格化 JFMA「BIM・FM研究部会」の足跡を辿るCopyright © ITmedia, Inc. All Rights Reserved.
人気記事トップ10
