鹿島建設は、山岳トンネル工事の遠隔爆薬装填法を開発した。
鹿島建設は2026年6月17日、山岳トンネル工事の自動化施工システム「A4CSEL for Tunnel」において、装薬作業の安全性と生産性を向上する遠隔爆薬装填(そうてん)法を開発したと発表した。

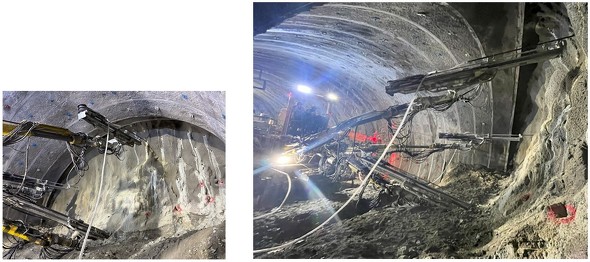

岐阜県下呂市で施工中の「令和4年度 41号門原1号トンネル工事」に適用し、遠隔装填から発破まで安全に実施できることを確認した。

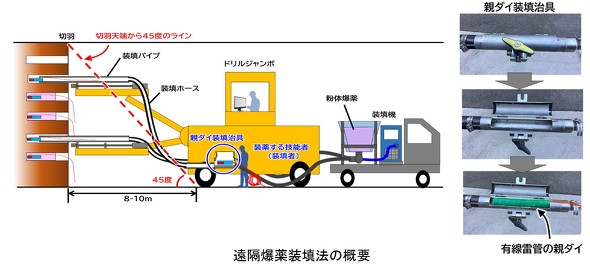

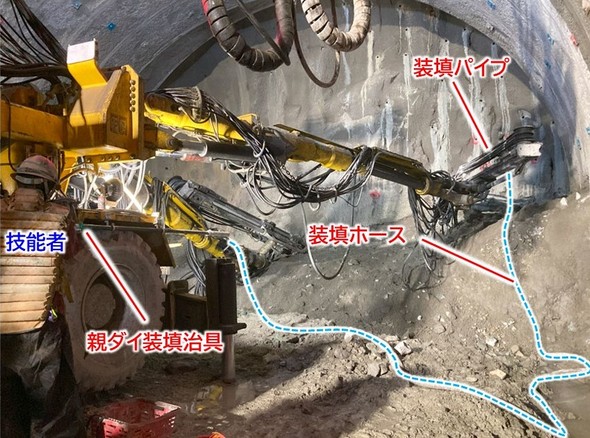

遠隔爆薬装填法は、ドリルジャンボの穿孔完了後、装填パイプや装填ホース、親ダイ装填治具から成る一式を後付けで設置する。有線雷管の親ダイを装填治具にセットしてエア圧送し、その後、粉体爆薬をエア圧送して装填が完了。作業者は切羽天端から45度のライン外の安全な位置で装薬を実施できる。
特殊な装置や専用の装填台車を必要とせず、導入コストを抑えられる。ドリルジャンボへ装填治具を後付けするため、重機の入れ替えが不要でサイクルタイムを短縮。遠隔作業でありながら1孔当たりの装薬時間は約1分と、従来と同等の作業時間で実施できる。
鹿島建設は今後、新技術について国内の山岳トンネル工事への展開を進め、A4CSEL for Tunnelによる掘削作業の自動化技術開発を継続する。
